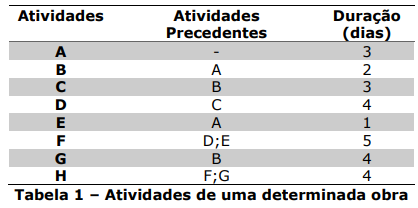

A Tabela 1 abaixo apresenta atividades, atividades precedentes e a duração de cada
atividade de uma determinada obra. Sabendo que, para entendimento completo e desenvolvimento
adequado de um cronograma, é interessante o uso da rede PERT/CPM, determine a duração total
dessa obra, considerando que haverá mão de obra suficiente para desenvolvimento de atividades em
paralelo.
