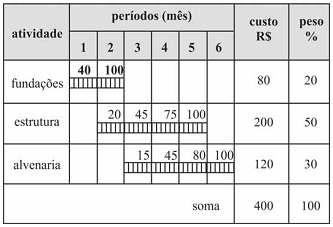

Com base nos dados apresentados na tabela acima, que representa o cronograma de execução dos serviços de uma edificação, julgue o próximo item.
Se, no nível mais agregado da estrutura analítica do projeto, forem medidos, até o final do quarto mês, 120% das fundações, 60% da estrutura e 25% da alvenaria, conclui-se que há atraso de mais de vinte dias no cronograma de execução da obra.
