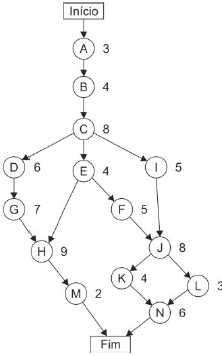

O planejamento de execução da obra de um edifício público será desenvolvido por meio de uma rede PERT/CPM. A rede apresentada na figura a seguir demonstra que ocorrerão atividades simultaneamente.

| Atividade | Descrição | Atividades Precedentes | Duração Semanas |
| A | Escavação | − | 3 |
| B | Fundação | A | 4 |
| C | Paredes | B | 8 |
| D | Telhado | C | 6 |
| E | Encanamento Exterior | C | 4 |
| F | Encanamento Interior | E | 5 |
| G | Muros | D | 7 |
| H | Pintura Exterior | E, G | 9 |
| I | Instalação Elétrica | C | 5 |
| J | Instalação da Rede Wifi | F, I | 8 |
| K | Assentamento de Piso | J | 4 |
| L | Pintura Interior | J | 3 |
| M | Acabamento Exterior | H | 2 |
| N | Limpeza Geral | K,L | 6 |
Se durante a execução da obra não ocorrer nenhum atraso devido as intempéries e analisando o caminho crítico, o número total de semanas necessárias para finalização da obra é igual a
