A rede PERT/CPM é bastante difundida na engenharia civil para programação e controle de obras. Essa metodologia possibilita minimizar problemas localizados em projetos, manter as equipes informadas quanto ao desenvolvimento das etapas, conhecer as atividades críticas e determinar quando cada envolvido deverá iniciar ou concluir suas atribuições. Acerca da tabela apresentada abaixo, desenvolva um diagrama de rede e assinale V, se verdadeiras, ou F, se falsas nas assertivas abaixo.

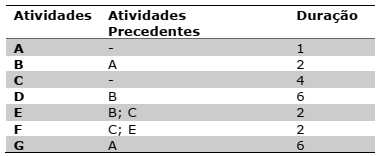

Enunciado 2165296-1

( ) O caminho crítico é composto pelas atividades A, B e D, possuindo uma duração de 9 dias.

( ) A partir do diagrama de rede, podem ser observados dois caminhos distintos.

( ) Se a atividade G for prolongada para 9 dias de duração (atraso de 3 dias), haverá atraso de apenas 1 dia na entrega do serviço.

A ordem correta de preenchimento dos parênteses, de cima para baixo, é:
